Ministro de Infraestrutura vem ao Vale do Aço abrir trecho da BR-381

Ato está agendado para o trevo de Antônio Dias, informou a assessoria do ministro ao Diário do Aço

19/07/2019 às 00:30
Divulgação Nova 381

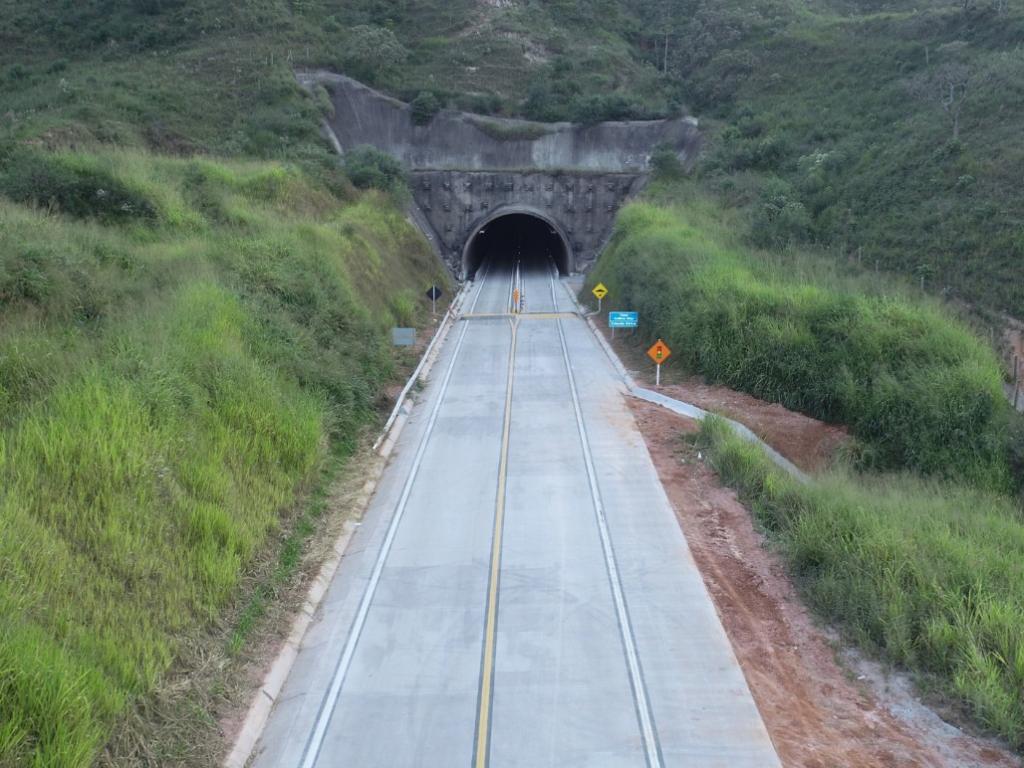

Um dos túneis que compõem as obras de duplicação da BR-381 fica nas proximidades do ribeirão Prainha

O ministro da Infraestrutura, Tarcísio Gomes de Freitas, está nesta sexta-feira (19) no Vale do Aço, onde participou, pela manhã, da liberação de cerca de 15 quilômetros de pista duplicada na BR-381, em Antônio Dias. O evento foi realizado às 11h30, informou a assessoria do ministro ao Diário do Aço. Depois do ato solene de abertura das pistas, o ministro encontra-se com representantes da Bancada Mineira no Congresso, na Câmara de Antônio Dias, às 14h30.

As obras a fazem parte do lote 3.1, conhecido como “binário pista nova”, da rodovia. O trecho que será liberado para o trânsito faz parte do lote 3 e está entre os municípios de Jaguaraçu e Antônio Dias. O tráfego será liberado entre os quilômetros 300 e 314, incluindo o trevo de Antônio Dias.

Nos quilômetros 303 e 314 serão realizados desvios que vão dar acesso aos túneis Antônio Dias e Prainha. Inicialmente, esse trecho funcionará em mão dupla. Conforme o Departamento Nacional de Infraestrutura de Transportes (Dnit), isso será necessário para que seja concluída a modernização da pista antiga. Após o término desse trabalho, o trecho passará a ser de mão única, com tráfego no sentido de Governador Valadares a Belo Horizonte. Na pista restaurada, o trânsito seguirá no sentido contrário.

Até o momento, já foram concluídos 63% do lote 3, compreendido entre o entroncamento da MG-320 para Jaguaraçu e o ribeirão Prainha, e 77% do lote 7, entre o Rio Una e Caeté. O trecho ainda em obras em Antônio Dias inclui dois túneis e mais uma ponte, que vai substituir a antiga passagem em Sá Carvalho. As obras nesse trecho estão avançadas e devem ser entregues até o fim do ano.

Wilson Dias/Agência Brasil
Depois de inaugurar 15 quilômetros de obras na BR-381, ministro Tarcísio Gomes de Freitas terá encontro político em Antônio Dias
Caeté
Outro trecho em obras é do lote 7, entre o rio Una e Caeté, onde a estimativa é que 77% das obras já foram entregues. A expectativa é que todo o trecho dos lotes 3 e o 7 sejam concluídos até o fim deste ano.

A duplicação de 330 km da BR-381, entre Belo Horizonte e Governador Valadares, teve início em 2014. No entanto, somente os trechos dos lotes 3 e 7 estão em obras. O governo federal informou que será feita a concessão da rodovia para a iniciativa privada, incluindo o término da duplicação dos demais trechos, que totalizam oito e foram divididos em 11 lotes. Para isso haverá a cobrança de pedágio.

Cobrança de pedágio é a grande discussão do momento

Conforme já divulgado pelo Diário do Aço, a Agência Nacional de Transportes Terrestres (ANTT) abriu, dia 17, a Audiência Pública nº 10/2019, para receber contribuições sobre as minutas de Edital e Contrato, o Programa de Exploração da Rodovia e os Estudos de Viabilidade para concessão de 673,82 km da BR-381/262, entre Minas Gerais e o estado do Espírito Santo.

Para isso estão agendadas quatro sessões presenciais: Governador Valadares (1 de agosto, das 8h30 às 12h30, na União Ruralista Rio Doce, rua João Dias Duarte, bairro São Paulo); em Belo Horizonte (2 de agosto, das 13h30 às 17h30, no hotel Boulevard Plaza, avenida Getúlio Vargas, Savassi); Vitória (7 de agosto, das 14h às 18h, no hotel Comfort Suítes, avenida Saturnino de Brito, Praia do Canto) e Brasília. O período para envio de contribuições vai até às 18h do dia 2 de setembro de 2019.

De acordo com as minutas de edital e contrato, a concessão consiste na exploração, por 30 anos, da infraestrutura e da prestação do serviço público de recuperação, conservação, manutenção, operação, implantação de melhorias e ampliação de capacidade das rodovias: BR-262/ES, no trecho entre a divisa ES/MG e o entroncamento com a BR-101/ES (Viana); BR-262/MG, no trecho entre BR-381/MG (João Monlevade) e a divisa ES/MG; e BR-381/MG, no trecho entre o entroncamento com a BR-262 (Sabará) e o entroncamento com a BR-116/MG (Governador Valadares).

Estão previstos R$ 9,1 bilhões em investimentos e R$ 5,6 bilhões em custos operacionais para os 30 anos de concessão. Entre as principais obras estão previstas a duplicação de 595,4 km da rodovia, 42,4 km de faixas adicionais e a construção de 54 passarelas para a sociedade. A proposta da tarifa básica de pedágio, por praça, é de R$ 8,54 para pista simples e R$ 11,10 para pista dupla.

Praças

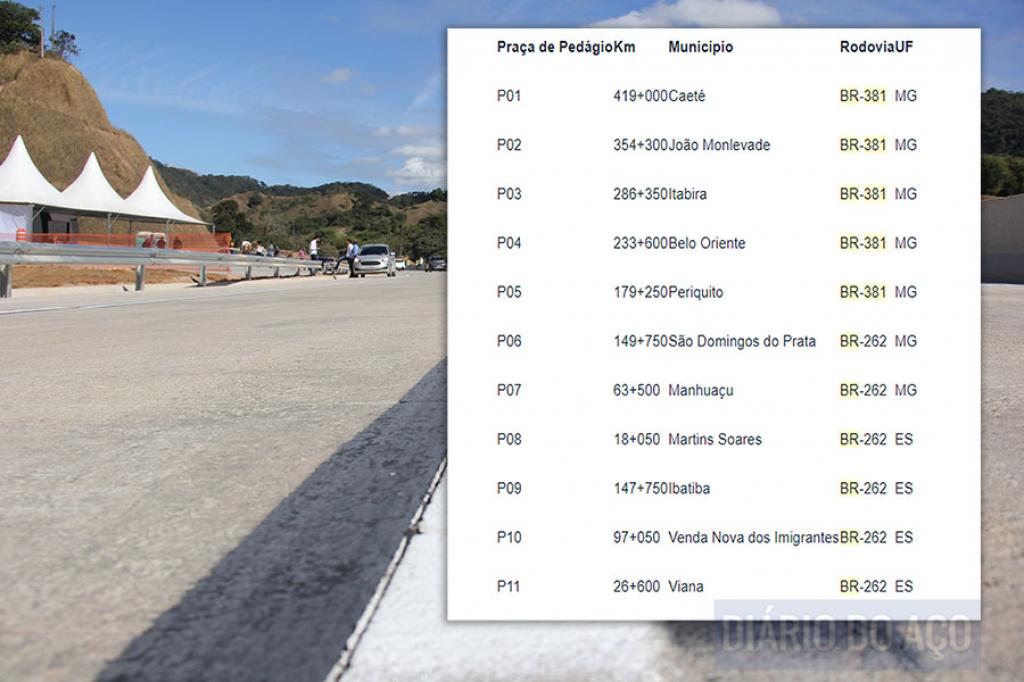

Serão construídas onze praças de pedágio. De acordo com o edital, entre Ipatinga e Governador Valadares serão instalados dois postos de pedágio, um em Belo Oriente e outro em Periquito. Já entre Ipatinga e Belo Horizonte, estão programados postos de pedágio em Itabira, João Monlevade e Caeté.

Na BR-262, a partir do entroncamento com a BR-381, haverá praças de pedágio em São Domingos do Prata, Manhuaçu, Martins Soares, Ibatiba, Venda Nova do Imigrante e Viana.

Wôlmer Ezequiel + reprodução
Veja onde estão previstos postos de pedágio nas BRs 262 e 381
